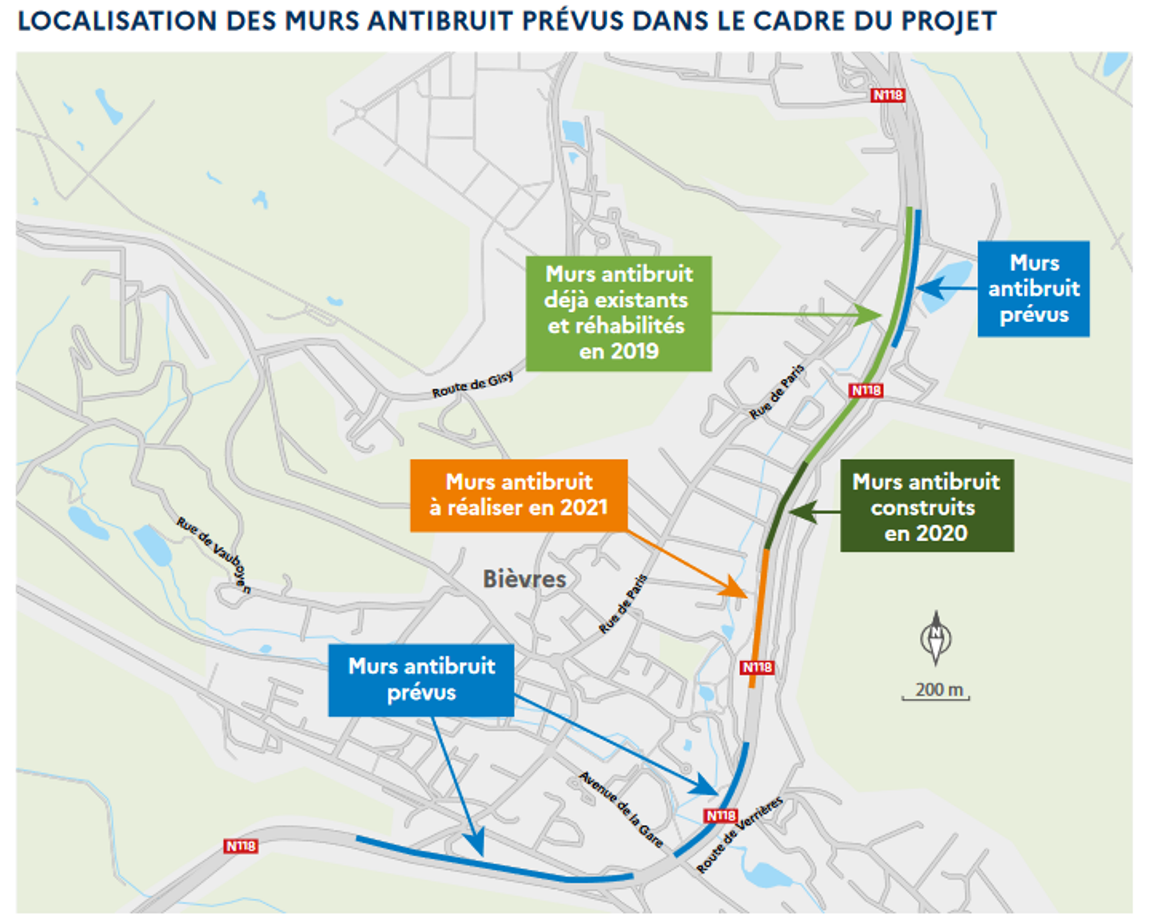

Phase travaux
Le chantier s’est déroulé en plusieurs phases. Le lancement de la phase travaux a démarré en octobre 2019 avec la consolidation des protections existantes (en béton) datant des années 1980, sur une longueur de 980m le long de la RN118 dans le sens Paris-province, afin d’en garantir la pérennité structurelle. Les murs ont ensuite été habillés d’un treillis métallique laqué vert, destiné à terme à supporter un aménagement paysager. Ces travaux, d’une durée d’environ 8 semaines, représentaient un montant de 900 000 euros. Ils se sont déroulés intégralement de nuit sous fermeture complète de la N118, de 21h30 à 05h00, les nuits de semaine d’octobre à mi-décembre, entre les échangeurs 4.1 et 6b dans le sens Paris-province.
La construction des nouveaux écrans acoustiques a ensuite été réalisée entre septembre et la mi-novembre 2020, sur une longueur de 200 mètres, dans le sens Paris-province, dans le prolongement des protections en béton existantes qui ont été réhabilitées en 2019. Ces nouveaux écrans permettent d’atténuer fortement le bruit de la circulation routière sur la RN118 et ressenti par les riverains. Les travaux se sont déroulés intégralement de nuit sous fermeture complète de la RN118 dans le sens Paris-province en deux temps. La technique de construction choisie était basée sur des fondations d’écrans de type « micro-pieux », qui était la solution la moins bruyante pour limiter les nuisances du chantier.
Les travaux se sont poursuivis ensuite du 17 mai au 23 juillet 2021 puis du 13 septembre au 29 octobre 2021 dans la continuité des précédentes interventions, via une fermeture complète de la N118. Ils prévoient la végétalisation de l’ensemble des murs antibruit déjà construits et réhabilités dans le cadre de l’opération.
Sur le même sujet
La passerelle du pont de Nogent inaugurée !
La passerelle du pont de Nogent a été inaugurée et ouverte au public ce samedi 21 janvier, en présence de tous les partenaires de l'opération.
31 juillet 2025
Pont de Nogent : une nouvelle passerelle de 250 mètres réservée aux piétons et aux cyclistes (…)
Samedi 21 janvier, la passerelle du pont de Nogent, réservée aux piétons et cyclistes, a été inaugurée. Lire le communiqué de presse.
31 juillet 2025
Inauguration de la passerelle piétons-cycles du pont de Nogent
Après plusieurs années de travaux menés par la Direction des routes d’Île-de-France (DiRIF), les aménagements routiers, piétons et cycles du pont (…)
31 juillet 2025
La passerelle piétons-cycles, symbole de la transformation du pont de Nogent
La passerelle piétons-cycles est inaugurée ce samedi 21 janvier. Retour en vidéo et en photos sur le chantier de la passerelle et des aménagements (…)
31 juillet 2025
